Дневник стройки

Апрель 2025

Динамика строительства:

1. Завершено оштукатуривание стен, стяжка пола готова до 20 этажа.

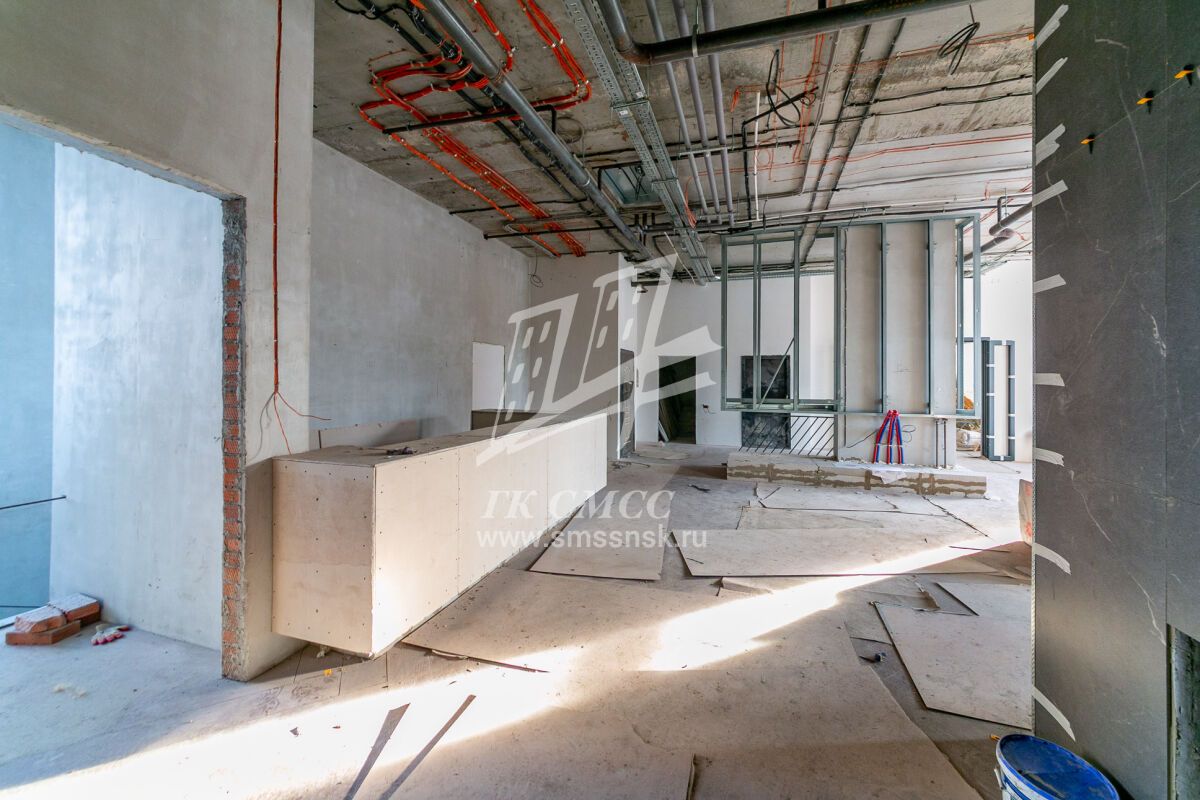

2. Начаты работы по чистовой отделке апартаментов с 14 этажа. Чистовая отделка МОП ведется по всем этажам.

3. Установлены фонари уличного освещения вдоль ул. Падунской.

4. Ведутся работы по внутренним сетям (вода, вентиляция, электрика, пожарная сигнализация и пожаротушение).

5. Началась сборка лифтов.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Март 2025

Делимся результатами строительства:

1. Работы по кирпичной кладке завершены.

2. Работы по устройству кровли закончены.

3. Ведутся работы по строительству пешеходной дорожки вдоль ул. Падунской.

4. Продолжаются работы по запуску отопления верхних этажей.

5. Возобновили черновую отделку апартаментов и МОП.

6. Ведутся работы по внутренним сетям (вода, вентиляция, электрика, пожарная сигнализация и пожаротушение).

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Февраль 2025

Динамика строительства:

1. Работы по кирпичной кладке ведутся на 23-м и техническом этажах.

2. Начаты работы по устройству кровли.

3. Ведутся работы по строительству пешеходной дорожки вдоль ул. Падунской.

4. Ведется подготовка к запуску тепла, и началу/продолжению отделочных работ.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Январь 2025

Результаты строительства:

1. Работы по кирпичной кладке ведутся на тех.этаже.

2. Начаты работы по устройству кровли.

3. Ведутся работы по строительству пешеходной дорожки вдоль ул. Пандунской.

4. Ведется подготовка к запуску тепла.

5. Работы по черновой отделке продолжаются.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Декабрь 2024

Делимся результатами:

1. Монолитный каркас дома закончен.

2. Внутренняя кирпичная кладка ведется с 22 этажа.

3. Работы по черновой отделке ведутся до 19 этажа.

4. В работе отделка балконов, прокладка систем вентиляции и электрики.

5. Монтаж окон ведется с 18 по 23 этажи.

6. Собирается тепловой пункт, начинается подготовка к пуску тепла.

Бассейн🌊:

1. Продолжаются работы по кирпичной кладке.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Ноябрь 2024

Делимся результатами:

1. Бетонируется плита перекрытия и вертикальные конструкции тех. этажа.

2. Внутренняя кирпичная кладка ведется с 21 по 23 этажи.

3. Работы по черновой отделке ведутся до 19 этажа.

4.В работе отделка балконов, прокладка систем вентиляции и электрики.

5. Монтаж окон ведется на 19 этаже.

Бассейн🌊:

1. Продолжаются работы по кирпичной кладке.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Октябрь 2024

Рассказываем о динамике:

1. Бетонируются монолитные конструкции 23-го этажа.

2. Внутренняя кирпичная кладка ведется на 20 этаже.

3. Работы по черновой отделке ведутся до 16 этажа.

4.В работе отделка балконов, прокладка систем вентиляции и электрики.

5. Монтаж окон ведется на 16 этаже.

Бассейн🌊:

1. Продолжаются работы по кирпичной кладке.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Сентябрь 2024

Динамика строительства:

1. Бетонируются монолитные конструкции 20-го этажа.

2. Внутренняя кирпичная кладка ведется на 18 этаже.

3. Работы по черновой отделке ведутся на 15 этаже.

4.В работе отделка балконов, прокладка систем вентиляции и электрики.

5. Монтаж окон ведется на 15 этаже.

Бассейн🌊:

1. Продолжаются работы по кирпичной кладке.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Август 2024

Результаты строительства:

1. Бетонируются монолитные конструкции 19-го этажа.

2. Внутренняя кирпичная кладка ведется на 15 этаже.

3. Работы по черновой отделке ведутся на 5 этаже.

4.В работе отделка балконов, прокладка систем вентиляции и электрики.

5. Монтаж окон ведется на 13 этаже.

Бассейн🌊:
1. Монолитный каркас закончен.

2. Начата кирпичная кладка.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Июль 2024

Динамика строительства:

1. Бетонируются монолитные конструкции 16-го этажа.
2. Кирпичная кладка ведется со 2 по 12 этажи.
3. Работы по черновой отделке ведутся на 5 этаже.
4. В работе отделка балконов, прокладка систем вентиляции и электрики.

Бассейн🌊:
Залиты малые чаши, идет подготовка к заливке перекрытия -1 этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Июнь 2024

Рассказываем об изменениях:

1. Бетонируются монолитные конструкции 14-го этажа.
2. Кирпичная кладка ведется со 2 по 12 этажи.
3. Работы по черновой отделке ведутся на 4 этаже.
4. В работе отделка балконов, прокладка систем вентиляции и электрики.

Бассейн🌊:
Залиты малые чаши, идет подготовка к заливке перекрытия -1 этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Май 2024

Рассказываем о динамике:

🧱 Бетонируется плита перекрытия 11 этажа.

🧱 Готовы вертикальные конструкции 10-го этажа.

🧱 Закончена внутренняя кирпичная кладка шоу-рума на 5 этаже.

🧱 Начата облицовочная кладка на 4 этаже.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Апрель 2024

Рассказываем о динамике:

🧱 Бетонируется плита перекрытия 11 этажа.

🧱 Готовы вертикальные конструкции 10-го этажа.

🧱 Закончена внутренняя кирпичная кладка шоу-рума на 5 этаже.

🧱 Начата облицовочная кладка на 4 этаже.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Март 2024

Динамика строительства:

1. Бетонируется плита перекрытия 7 этажа.

2. Готовы вертикальные конструкции 6-го и 7-го этажей.

3. Начата кирпичная кладка шоу-рума.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Февраль 2024

Динамика строительства:

  1. В работе перекрытие 6-го этажа.
  2. Идет заливка перекрытия 5-го этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Январь 2024

Рассказываем о результатах:

  1. Заливаются вертикальные конструкции 4-го этажа.
  2. Идет заливка перекрытия 5-го этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Декабрь 2023

Рассказываем о результатах:

  1. Заливается перекрытие 3-го этажа.
  2. Армируются вертикальные конструкции 4-го этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Ноябрь 2023

Делимся динамикой строительства:

1. В работе перекрытие 4 этажа.

2. Идет армирование и бетонирование вертикальных конструкций 3 этажа.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Октябрь 2023

Результаты строительства:

🧱 Перекрытие 1 этажа закончено.

🧱 Идет армирование и бетонирование вертикальных конструкций 2 этажа.

🧱 Засыпка пазух котлована завершена.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Сентябрь 2023

Делимся результатами строительства:

Залита фундаментная плита под чашу бассейна. Идет армирование и бетонирование вертикальных конструкций 1 этажа и второй части -1 этажа. Идет засыпка пазух котлована.

Видео уже на нашем канале.

Выбрать апартаменты

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7 (383) 209-28-44

Август 2023

Динамика строительства:

 Идет армирование и бетонирование вертикальных конструкций 2 этажа. Заливаем вертикалы и перекрытие 2-го этажа. Продолжаем разработку котлована под бассейн.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Июль 2023

Текущие результаты:

 Устройство бетонной подготовки фундамента полностью завершено. Идет армирование и бетонирование вертикальных конструкций 1 этажа. Заливаем вертикалы и перекрытие - 1-го этажа. Копаем котлован под бассейн.

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Июнь 2023

Рассказываем об изменениях!

 Устройство бетонной подготовки фундамента выполнено на 80%. Идет армирование и бетонирование вертикальных конструкций подвала.

Выбрать апартаменты

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7 (383) 209-28-44

Май 2023

Делимся результатами!

Закончена разработка котлована, забиты все сваи.

 Устройство бетонной подготовки фундамента выполнено на 75%. Идет армирование и бетонирование вертикальных конструкций подвала.

Новый облёт объекта уже на нашем ютуб-канале!

Выбрать апартаменты

Звоните: +7 (383) 209-28-44

Пишите:

Смотрите:

Апрель 2023

Разрабатываем котлован. Готовность - 80 %. Свайное поле полностью готово. Устройство бетонной подготовки фундамента выполнено на 70%, армирование фундаментной плиты - 45%.

Выбрать апартаменты

Для получения более подробной информации обращайтесь в отдел продаж по тел.: +7 (383) 209-28-44

Март 2023

Продолжаем разрабатывать котлован. Бьем сваи. Установили фундамент для башенного крана.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7 (383) 209-28-44

Февраль 2023

Мы приступили к строительству апартаментов «VOROSHILOV» в активно развивающейся части Заельцовского района.

На данный момент ведутся подготовительные работы по строительству дома. Бьем сваи, продолжаем копать котлован.
